Travaux Électriques Haute Tension 33kV et Fibre Optique : Test et Pose Câble COBEIA – PERENCO

1. Contexte de l’Intervention

Dans le cadre des travaux réalisés sur l’installation COBEIA sous la supervision de PERENCO, une opération combinée a été exécutée portant sur :

  • La pose et les essais d’un câble Haute Tension 33kV

  • L’installation et la mise en service d’une liaison fibre optique

Cette intervention visait à assurer simultanément :

  • La continuité énergétique des équipements

  • La fiabilité des communications et du système de supervision

L’intégration conjointe puissance + data constitue un enjeu critique en environnement offshore.


2. Travaux Haute Tension 33kV

2.1 Préparation et Sécurisation

Avant le déploiement :

  • Analyse de risques (RA / JSA)

  • Vérification du cheminement

  • Inspection des supports et chemins de câbles

  • Coordination avec les opérations en cours

L’environnement offshore impose une maîtrise stricte des accès, des zones ATEX et des procédures de consignation.


2.2 Pose du Câble 33kV

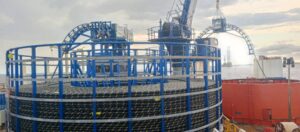

Pull-in et Positionnement

  • Mise en place des équipements de tirage

  • Surveillance des efforts de traction

  • Respect des rayons de courbure

  • Protection des extrémités

Fixation et Engophes

Les câbles HT ont été fixés à l’aide de supports renforcés et cleats spécifiques permettant :

  • Résistance aux vibrations

  • Tenue mécanique en cas de court-circuit

  • Protection contre la corrosion saline

Chaque point de fixation a fait l’objet d’un contrôle visuel et mécanique.


2.3 Essais Électriques

Avant mise sous tension :

  • Test d’isolement (Megger)

  • Contrôle de continuité

  • Vérification des phases

  • Inspection des terminaisons

Ces essais garantissent l’intégrité du réseau HT 33kV et la sécurité des installations.


3. Travaux Fibre Optique

3.1 Installation du Câble FO

La fibre optique assure la transmission des données critiques entre les installations offshore et le système de supervision.

Les travaux ont inclus :

  • Déploiement du câble FO sur cheminement sécurisé

  • Respect des rayons de courbure minimum

  • Protection mécanique adaptée

  • Séparation physique puissance / data

La fibre optique est particulièrement sensible aux contraintes mécaniques ; son installation requiert précision et contrôle permanent.


3.2 Épissurage (Splicing)

Les opérations de splicing ont été réalisées avec :

  • Nettoyage et préparation des fibres

  • Soudure par fusion

  • Protection thermique des épissures

  • Organisation en cassette dans boîtier FO

Chaque jonction a été identifiée et tracée.


3.3 Tests et Validation

Les essais réalisés comprennent :

  • Test de continuité optique

  • Mesure d’atténuation

  • Vérification de la qualité du signal

L’objectif est de garantir :

  • Une transmission stable des données

  • L’absence de perte excessive

  • Une communication fiable avec le système de contrôle


4. Coordination Énergie & Communication

L’intégration simultanée du câble 33kV et de la fibre optique permet :

  • Une alimentation électrique sécurisée

  • Un monitoring en temps réel

  • Une supervision fiable des équipements

Cette approche intégrée réduit les risques d’interruption et optimise la performance globale de l’installation.


5. Documentation et Conformité

Les travaux ont été clôturés par :

  • Rapports d’essais HT

  • Rapports de test fibre optique

  • PV de conformité

  • Mise à jour des documents as-built

L’ensemble de l’intervention respecte les standards offshore et les exigences techniques du client.


Conclusion

Les travaux combinés Haute Tension 33kV et Fibre Optique réalisés sur COBEIA sous la supervision de PERENCO démontrent une maîtrise complète :

  • Des réseaux électriques industriels

  • Des infrastructures de communication

  • Des procédures offshore strictes

Cette opération garantit à la fois puissance, connectivité et fiabilité opérationnelle durable.
